こんにちは、高山です。今朝も涼しかったですが、毎度の事ですが日中はまだまだ本当に暑いです(;^_^A 最高気温が20℃くらいが仕事はしやすいのかな~
筑後市 K様邸新築工事 ですが今日も外壁工事がメインで進んでいます。

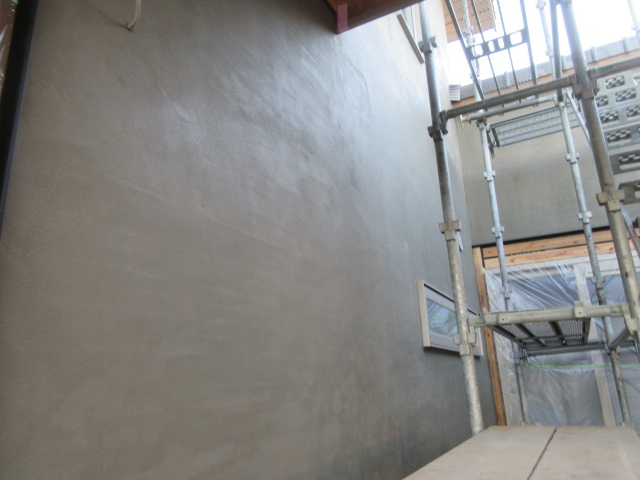

今日からK林工業さん(左官さん)が5人態勢でラスモルⅡを塗ってくれています。通気ラスにラスモルⅡを塗り込み、メッシュを張ってもう一度ラスモルⅡを塗ってジョリパッドの下地モルタルの完成です(≧▽≦) 明日も引き続き、ラスモルⅡ下地を塗っていきます。

昨日のシスバスの仕上がりはこんな感じです。モノトーン仕上げ(*^▽^*)格好良いですね~。そして木工事ですが、今日は河口さん、午後から村崎さん、T中大工さんで倉庫棟の外壁下地打ちを進めています。下地打ちが終わると倉庫棟の足場は解体するようです。外壁小波板(カラーガルバ)を張るには足場はない方が良いとの事です!K様、引き続きよろしくお願い致します。
柳川市 N納骨堂様天井改修工事 ですが今日から足場ステージ組が始まりました!

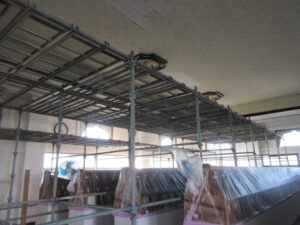

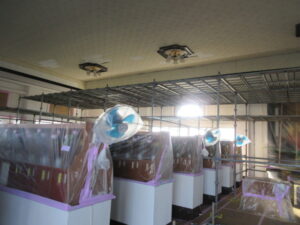

足場工事は、(株)K-セツさんです!今日は3人態勢でステージ組を進めてくれています。明日は4人態勢の様ですので明日で完了します!との事です。一応3日間の予定でしたが2日間で完了します。6日(月)からはいよいよ天井材の撤去を始めます!N納骨堂様、引き続きよろしくお願い致します。
今日から10月になりました!そして値上げの10月です(;^_^A 値上げに負けない様に頑張っていきましょう💦
明日も、もっとステ木な一日になりますようにヽ(^o^)丿
